金秋时节,属于“供用电工程公司”的丰收画卷再次铺展。公司上下齐心协力,由送变电分公司实施的多个项目完成重大节点,掀起并网、送电热潮,为鄂尔多斯地区电网建设贡献铁军力量。

8月31日

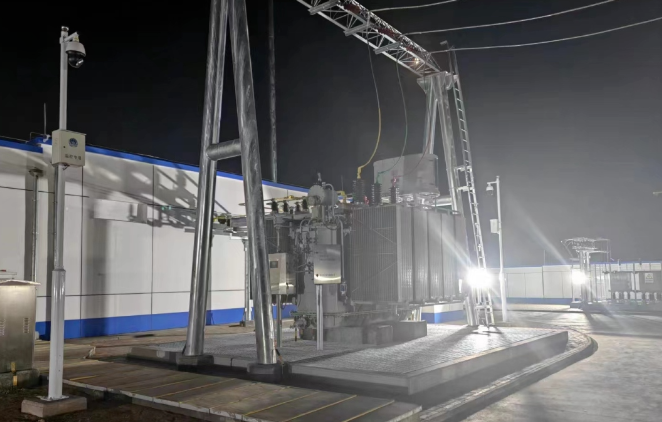

鄂托克前旗毛盖图35千伏2号主变扩建及二电源线路工程送电成功。该工程扩建10兆伏安主变压器1台,110千伏间隔扩建一项,新建单回路架空线路21.4千米。该工程的成功送电,满足了地区负荷的增长需要,增加了地区供电能力,提高了供电可靠性。

9月4日
鄂托克前旗珠和35千伏变电站二电源工程送电成功。该工程扩建35千伏出线1回,新建架空线路10.54千米。该工程的成功送电,缩短了线路供电半径,改善了珠和及新寨则两地区网架结构,提高了供电质量。

9月24日
鄂托克旗丰收(巴音陶勒盖)35千伏输变电工程送电成功。该工程扩建本期建设35千伏变电站一座,新建1台20兆伏安主变压器,新建单回35千伏架空线路27.2千米,电缆线路0.34千米。该工程的成功送电,将转带现有10千伏线路负荷约6.37兆瓦,同时满足了地区新增负荷的需要,改善了电能质量,提高了供电可靠性。
9月27日
东胜中心——东郊接入劲松(万利)110千伏线路工程送电成功。该工程新建线路11.5千米,将中心变T接至东胜北郊~高家梁和T接至东胜北郊~东郊变的2回110千伏线路,改为破口东胜北郊至东郊110千伏线路。中心~东郊110千伏线路开断接入东胜劲松(万利)变线路工程将中心~东郊110千伏线路(原东胜北郊至东郊线路)开断接入东胜劲松(万利)变。该工程送电后,为地区形成了联合供电区,优化了地区电网结构,提高了供电可靠性。
9月28日

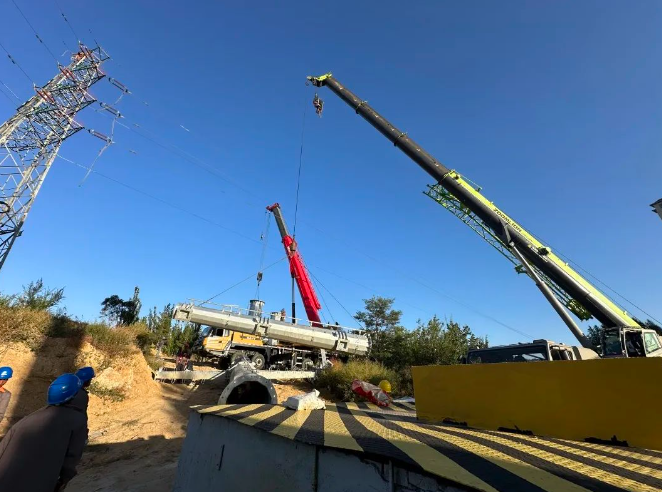

鄂前旗芒哈图至润阳多晶硅220千伏线路工程送电成功。该工程线路起于杭盖220千伏变电站,止于润阳多晶硅220千伏变电站,新建架空线路路径长1.95千米。该工程的成功送电,满足了上海庙经济开发区50万千瓦绿色供电项目的用电需要,提高了地区供电能力。
供用电工程公司全体干部职工将坚定信心,锚定目标,快干实干,决战决胜年度“下半场”。接下来,供用电工程公司将加快实施零碳产业园接网工程、昌井渠输变电工程、长城220千伏汇集工程、乌审旗蒙根其220千伏输变电工程、国电润阳50万千瓦上海庙经济开发区绿色供电项目配套工程、东胜万宇二电源工程等项目,确保工程高质量按期完工。
