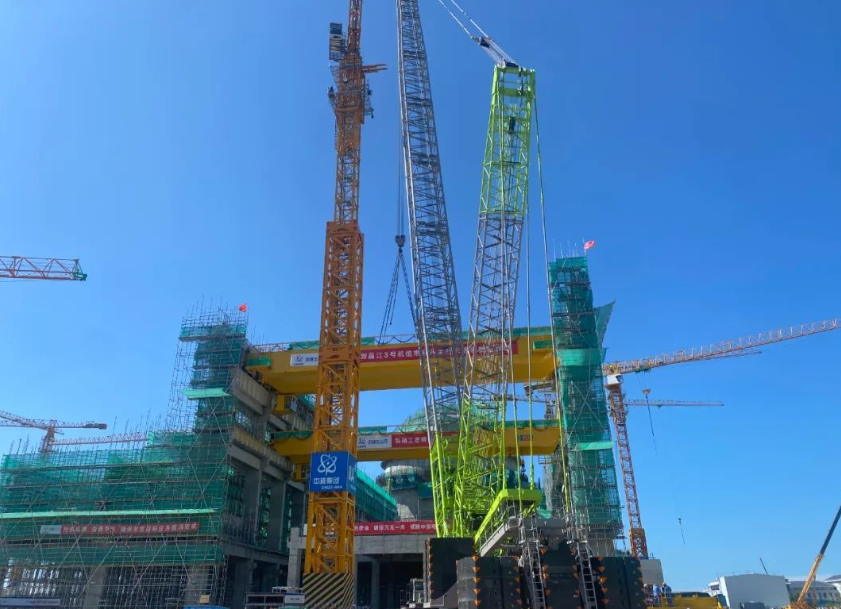

2023年9月22日20时36分,海南昌江核电“华龙一号”3号机组常规岛主行车全部吊装就位,主行车就位一级里程碑节点按照内控计划如期完成,标志着3号机组常规岛正式进入安装阶段,为后续常规岛凝汽器、汽轮机以及发电机等主设备安装创造有利的条件。
“华龙一号”常规岛共设有两台行车,分别为320/60t、90/30t的桥式起重机,分上下两层布置,最重主梁达90余吨。主行车作为常规岛首批安装设备,对其它设备安装启动有非常重要的作用,能否如期顺利就位关系到常规岛整体施工计划安排。为保证该节点顺利完成,海南核电工程处管理团队组织现场各参建单位开展主行车轨道交安合力攻坚,对常规岛0米以上框架结构施工的人力资源配置、钢筋埋件加工供应等施工活动开展重点协调和过程管控,紧盯后台轨道梁制作,确保各土建工序紧张有序的按期实现移交安装。
为在有限的气象条件下实现工程重要里程碑节点目标,海南核电工程管理团队连续作战,组织包括监理单位、总包单位在内的各相关方对吊装相关作业开展全程旁站监督履职。在历时7天、共计8钩的吊装监督活动中,海南核电工程管理团队针对薄弱点及时进行沟通与指正,强化班组交接的信息通报和经验交流,确保主行车吊装全程安全可控。
海南核电工程管理团队始终贯彻“六大控制,七个零”施工管理理念,始终坚守“安全第一,质量第一”的方针,切实落实公司“充分准备、绝无一失”的要求,严守安全质量底线,以实际行动保障“华龙一号”各项工作高质量推进。
