孟加拉卢普尔(Rooppur)核电站2号机组主循环管道焊接完成

日期:2023-02-09    来源:中国核电网

国际电力网

2023
02/09
13:39
文章二维码

手机扫码看资讯

关键词: 核电站 核电机组 核电项目

孟加拉国在建的卢普尔(Rooppur)核电站2号机组的主循环管道的焊接工作已经完成。Rosatom的工程部(ASE)说,花了60天时间对28个焊接点的珍珠岩部分进行对接、焊接和热处理。又花了6天时间完成洋葱头不锈钢浮筒,这将保护管道不受侵蚀性环境的影响。

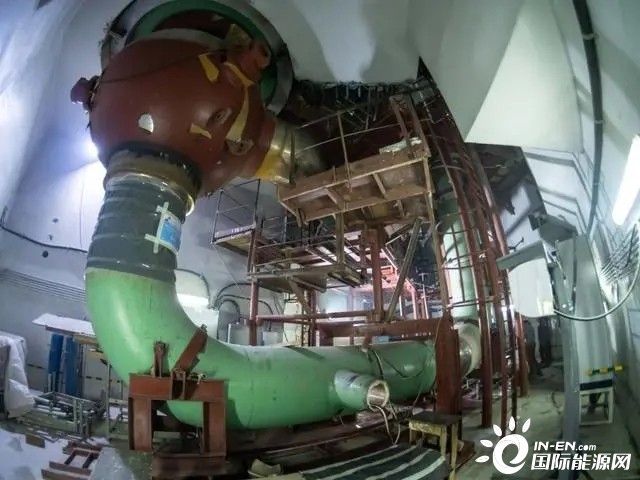

主循环管道(MCP)是一个连接国家核电站主回路主要设备的管道系统。它由四个回路组成,每个回路都与反应堆相连,包括一个主循环泵和一个蒸汽发生器。MCP的总长度为140米,其重量为238吨,内径为850毫米。

ASE副总裁兼Rooppur建设项目主任Alexey Deriy说:"在核电站运行期间,温度为320度的冷却剂将在MCP中循环,因此焊接管道是一个非常重要的过程,只由最有经验的焊工承担,此外,为了焊接七厘米的接头,有必要使用不同类型的焊接。每个焊接接头在不同的工作阶段都要经过七次检查,这保证了其可靠性和质量。"

Energospetsmontazh股份公司的大约一百名员工参与了这项工作。NIKIMT-Atomstroy股份公司的专家们为操作提供了技术和专家咨询支持。

卢普尔(Rooppur)核电站由俄罗斯原子能公司在孟加拉国帕布纳区恒河东岸建造,位于达卡西北部约160公里处。它将包括两个VVER-1200反应堆。2011年11月,俄罗斯和孟加拉国签署了一份关于合作建设国家核电站的政府间协议,并在2015年12月中旬签署了一份总合同。2017年初,俄罗斯政府向孟加拉国提供了113.8亿美元的国家贷款,以协助于2021年开始的建设。
