重庆永川500千伏输变电工程预计今年5月投运 将为四川水电提供电力落点

日期:2023-01-31    来源:华龙网-新重庆客户端  作者:梁浩楠 李维

国际电力网

2023
01/31
17:00
文章二维码

手机扫码看新闻

关键词: 输变电工程 变电站 电缆敷设

“新春第一会”,重庆明确提出要把成渝地区双城经济圈建设作为市委“一号工程”和全市工作总抓手总牵引来抓,引领现代化新重庆建设迈出新步伐、见到新气象。如何高质量干好“一号工程”,谱写“双城记”新篇章?华龙网-新重庆客户端推出《“双城”谱新篇》系列报道,呈现全市上下真抓实干的积极面貌。

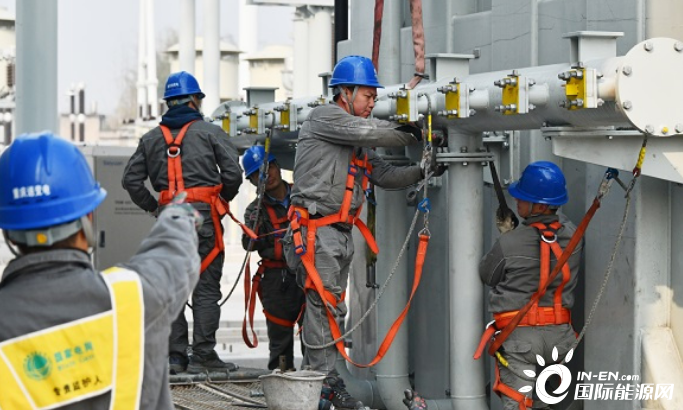

1月30日,永川500千伏变电站新建工程复工,国网重庆电力变电安装班组员工正在安装主变压器。通讯员 张弛 摄

1月30日,重庆永川500千伏输变电工程建设现场,机器的轰鸣声、金属的碰撞声混杂在一起,施工人员齐心协力,正加紧安装主变压器。预计今年5月30日前,该工程将竣工投运。

永川500千伏输变电工程于2022年5月开工建设。其中,永川500千伏变电站建成投运后,将连接四川500千伏洪沟站,为渝西片区大规模引入、消纳四川水电提供电力落点,是川渝电网一体化的重要组成部分。

不仅如此,该变电站建成后,既可满足永川的用电需求,保障生产生活供电的可靠性,还将有效优化重庆渝西片区电网结构,提升片区电网稳定性,对开辟新的经济增长点、拉动地方经济发展起到积极作用,同时为成渝地区双城经济圈建设提供更加坚强的电力保障。

“工程近期主要工作是电缆敷设及二次接线、主变及GIS安装、35kV配电装置安装等,确保能在2月15日顺利开始调试工作。”国网重庆送变电公司变电安装班班长董小平介绍。

为确保工程准时投运,项目部对后续工作进行了详细梳理。由于主变压器及GIS设备安装受天气影响大,施工现场还同时投入2套无尘化系统、4套防尘棚,实时关注温湿度及粉尘度,确保工程质量与进度。

据了解,永川500千伏变电站总占地面积为67000平方米,采用4台100万千伏安大型主变终期规模设计,远期规划220千伏出线16回,可构成3-4组220千伏环形电网,支撑10-12座220千伏变电站供电。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
