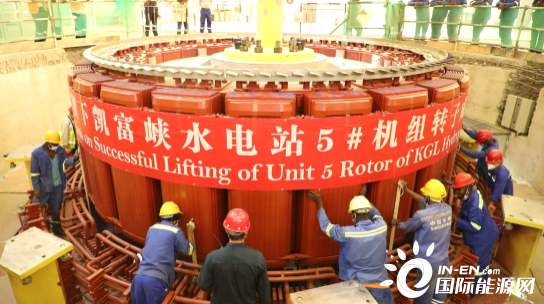

9月24日上午,下凯富峡水电站项目最后一台水轮发电机组转子吊装就位,5号机组正式进入最后的总装阶段。

5号水轮发电机组转子高2.063米、最大直径6.636米,由转子中心体、支架、24个磁极等部件组成,起吊总重量354吨。该转子是项目体积最大、重量最重的部件,采用两台200吨桥机并车吊装。为实现顺利吊装,项目部积极组织,精心策划,制定了详细的转子施工方案及关键工艺控制措施,转子磁轭叠装半径及磁极挂装后半径均大大优于设计标准,所有转子装配项目均一次性验收通过。由于时间紧、任务重,项目部职工争分夺秒,在20天内相继完成转轮与水轮机轴连轴、水轮机与发电机连轴、下机架吊装、弹性油箱和推力瓦的安装以及转子吊装工具组装等前期准备工作。

为保证此次吊装顺利安全进行,项目部制定了详细的吊装作业操作方案,在吊装过程中严格按照流程规范操作,技术人员分工到位,各司其职,桥机设备专人监看,确保万无一失。吊装过程中,转子在起重工的统一指挥下缓缓起升,向5号机坑驶去,然后缓缓下落,顺利与推力头连接,转子顺利吊装就位。

目前,下凯富峡水电站1-4号机组已经顺利并网发电,高质量、高效率的安装水平得到了业主和监理的一致认可和赞扬。最后一台机组的转子吊装完成,标志着厂房机组安装进入尾声,也意味着今年的发电计划正式进入倒计时。

5号机组转子吊装完成


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
