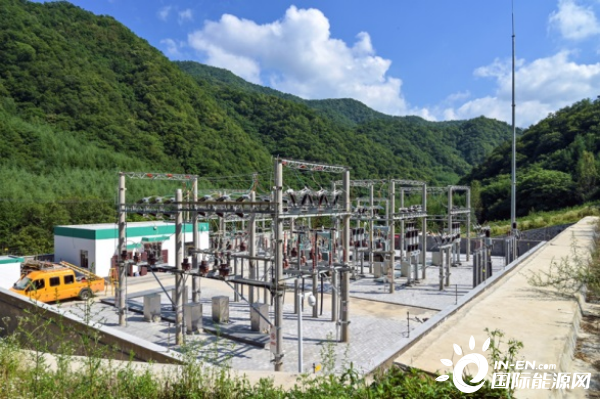

8月6日凌晨3时59分,随着国网甘肃天水供电公司调度指令下达,由天水天辰实业(集团)有限公司承建的35千伏水坝变电站圆满完成投运动作,一次性带电启动成功,具备了供电条件。至此,天水曲溪城乡供水工程两座35千伏变电站全部建设完成。
天水曲溪城乡供水工程属于大中型水库建设项目,重点解决天水市秦州区、麦积区城乡居民生活和第二、三产业用水问题。工程建成后年供水量将达到4526万立方米,是天水市“重大民生水利工程”。
该工程建设的最大难题是长达21.64公里,位于小陇山森林保护区、在五类围岩包围下的引水隧洞工程。这是连接枢纽水库和蓄水池的通道,占施工作业量的95%。最初按照机械方式打通引水隧道的进度为每天2.4至2.8米,严重影响了整个的施工进度。为尽快解决“卡脖子”工程,天水市市委市政府专门定制了开挖直径达4米的两台超强脱困型双护盾盾构机,命名为“黄河号”“长江号”。
单台盾构机的日掘进速度达到“机械方式”的3-6倍,效率极高。但盾构机单台最大电力负荷高达2800千瓦/小时,可靠的电力保障成为盾构机能否投入使用的关键,也成为解决“卡脖子”工程的关键。为此,施工单位天辰集团公司自备了35千伏水厂变电站和35千伏水坝变电站,自建了两个变电站的送出线路,为这两台盾构机掘进提供电力供应。
本次带电启动成功的35千伏水坝变电站配备两台各10000千伏安的主变压器,已于2021年5月投运的35千伏水厂变电站配备两台各8000千伏安的主变压器。两个变电站的4台主变压器均为特种变压器,除可输出35千伏、10千伏电压等级外,还可输出盾构机特需的20千伏电压等级。
同时,35千伏水坝变电站的供电线路长21公里,全线位于小陇山森林保护区,需新建63级输电铁塔,最大铁塔档距超过320米。为符合森林保护区生态环境保护要求,施工单位舍弃大型机械,全程人工开挖铁塔坑基,历时3个月完成塔材、砂石、水泥等施工材料的进场运输,按期完成线路架设贯通任务。
35千伏水坝变电站的带电启动成功,即将迎来“黄河”和“长江”两台超强盾构机的通力联合,开启“双机掘进”模式,将有效应对断层、褶皱、涌水等复杂地质条件,以安全环保高效和“双倍速”打通“卡脖子”工程,让该水利工程尽快惠及天水人民。
