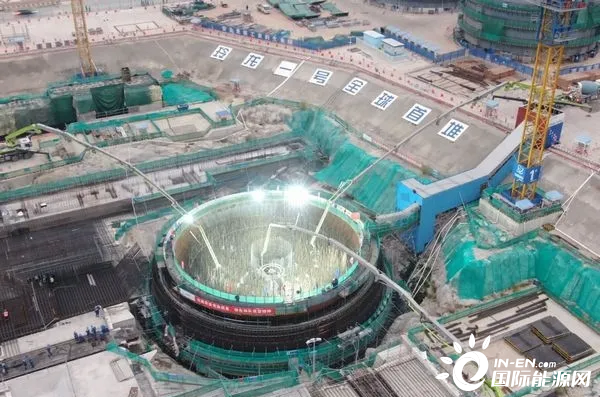

1月12日,海南昌江多用途模块式小型堆科技示范工程(小堆示范工程)反应堆厂房内部结构第Ⅰ层混凝土浇筑完成,共浇筑混凝土951立方米,比计划提前28天,为后续内部结构施工和下部CV筒体吊装奠定了坚实基础。
反应堆厂房内部结构底板坐落在CV底封头上,外部为钢制安全壳,底部呈椭圆形“削球体”状。为实现节点目标,项目部狠抓落实,克服了钢筋密集、绑扎工程量大、埋件加工周期长等诸多困难,实现了小堆示范工程2022年首季度“开门红”。
日期:2022-01-18 来源:核电文摘
1月12日,海南昌江多用途模块式小型堆科技示范工程(小堆示范工程)反应堆厂房内部结构第Ⅰ层混凝土浇筑完成,共浇筑混凝土951立方米,比计划提前28天,为后续内部结构施工和下部CV筒体吊装奠定了坚实基础。
反应堆厂房内部结构底板坐落在CV底封头上,外部为钢制安全壳,底部呈椭圆形“削球体”状。为实现节点目标,项目部狠抓落实,克服了钢筋密集、绑扎工程量大、埋件加工周期长等诸多困难,实现了小堆示范工程2022年首季度“开门红”。
