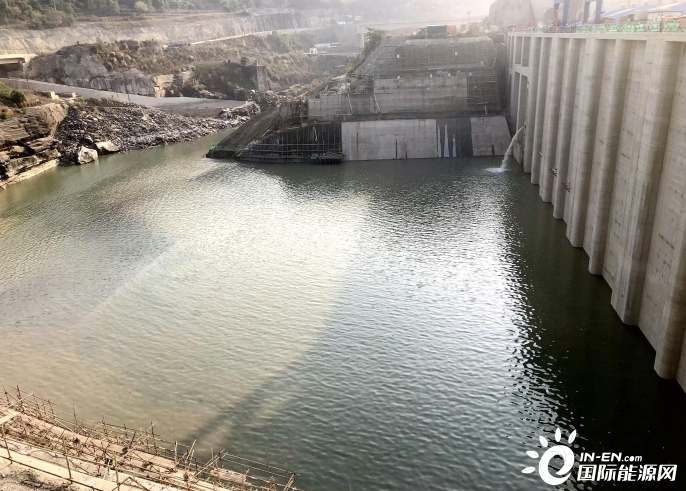

12月15日上午9:30,由水电七局负责施工建设的巴基斯坦卡洛特水电站引水发电系统厂房尾水开始充水,向首台机组有水调试目标再迈出坚实步伐。
上午8:30水电七局卡洛特项目部组织人员与业主、总承包、监理、设计单位等各方负责人一起对厂房尾水进行最后验收。逐一检查了护坦及贴坡的监理工程师签证记录、围堰拆除后的断面测量记录、充水应急方案及尾水渠文明施工等相关情况,并一致确认通过验收。9:30随着溢洪道冲沙孔闸门缓缓升起,下泄流量逐渐增大,河道水位抬高,几分钟后开始向尾水渠反充水。完成充水高程386.2米共历时4小时左右,冲水量约14万方。
卡洛特水电站厂房尾水渠工程由护坦及左右侧护坡组成。护坦底宽111.4米,底部高程363.25米,尾水管出口以1:3的反坡连接至高程385.8米平底段,并与主河床相接。厂房尾水渠护坦由前端齿槽段、反坡段(坡比1:3)及末端齿槽段组成。
据悉,面对严峻的疫情形势,水电七局卡洛特项目团队全体人员积极发扬迎难而上、顽强拼搏的精神,统筹协调土建与机电安装交叉施工影响,正日夜兼程、全力以赴确保首台机发电目标如期实现。

厂房尾水成功充水
