国内首个百万千瓦级EPC水电工程首台机组并网发电

日期:2021-07-01    来源:电建微言

国际电力网

2021
07/01
09:08
文章二维码

手机扫码看资讯

关键词: EPC水电工程 杨房沟水电站 中国电建

在庆祝建党100周年前夕

今天上午,由中国电建所属

水电七局·华东院联合体总承包的

国内首个百万千瓦级EPC水电工程

杨房沟水电站首台机组并网发电

标志着设计施工一体化的EPC总承包模式

在我国大型水电站首次得到成功应用

源源不断把电流送往长江经济带

书写碳达峰、碳中和时代答卷

央视等多家主流媒体进行了报道

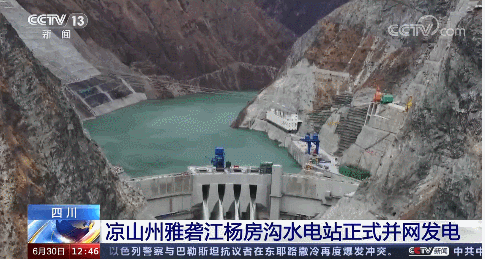

▲新华社等主流媒体报道

杨房沟水电站是国家“西电东送”战略的重要工程之一,也是雅砻江中游第一个并网发电的水电工程。它的并网发电,对于加快雅砻江水电基地构建,促进受电地区经济社会发展,助力实现碳达峰、碳中和目标具有重要意义。

电站总装机容量150万千瓦,最大坝高155米,年平均发电量68.6亿千瓦时。电站四台机组全部投产后,可以保障超272万户家庭全面用电,每年可节约标煤约230万吨,减少二氧化碳排放475万吨。

“一体化、一家人、第一次”

在我国百万千瓦级水电项目中,杨房沟水电站采用设计、施工总承包的EPC模式,整体建设、总价包干,开辟了国内百万千瓦级大型水电站采用设计施工总承包进行建设的先河,被行业内誉为“第二次鲁布革冲击”。

传统水电建设管理模式,设计是“上半场”,施工是“下半场”,无形中延长了建设周期,而EPC模式需要总承包团队“全场跑”。在杨房沟水电站建设的“全场”赛道上,两家电建子企业发挥特色强强联手,将设计理念与工程技术及施工方案充分融合,实现合作方优势互补和互助提升,达到了“降成本、补短板、提品质、增效益”的目的。

百万千瓦级EPC模式实现“1+1>2”

电站“大胆”的模式创新,还产生了“1+1 >2”的效果,创造了多个国内首次:首次研发大型水电工程EPC模式大坝智能建造质量智慧管理系统;首次在大型水电工程总承包建设期实施全范围、全过程设计监理;首次建立了大型水电工程总承包完备、高效、可靠的设计监理管理制度和流程;其中,建成的全国首个采用仿生态野化训练鱼类增殖站承担着雅砻江中游多座大型水电站的鱼类增殖放流任务,为全面维护雅砻江流域水生态系统可持续发展作出了贡献。

▲雅砻江中游鱼类增殖放流站

设计、地质、施工、监测与科研高效联动,项目实施近六年,安全生产形势有序受控,工程实体质量稳固提升,工程效率和效益大幅提升:大坝混凝土提前2.5个月浇筑完成,工程开始蓄水时间提前9个月,首台机组发电时间提前5个月,全部4台机组发电时间预计平均提前9个月。

“智能建设”贯穿始终 “数字电站”同步移交

电站建设管理模式不仅在同类别工程中是“头一回”,它还是我国首个全面运用三维数字化协同设计施工一体化技术和工程全生命周期管理技术的大型水电工程。“数字化+EPC”是中国电建提出开箱即用式的“杨房沟方案”,建立“组织体系-制度体系-技术体系-业务体系-功能体系”的“五位一体”应用框架,实现业主、监理、总承包三方在线上进行设计审查,节省人力约70%;实现全专业、全范围的电子化质量验评;实现拱坝施工全过程的智能建造。

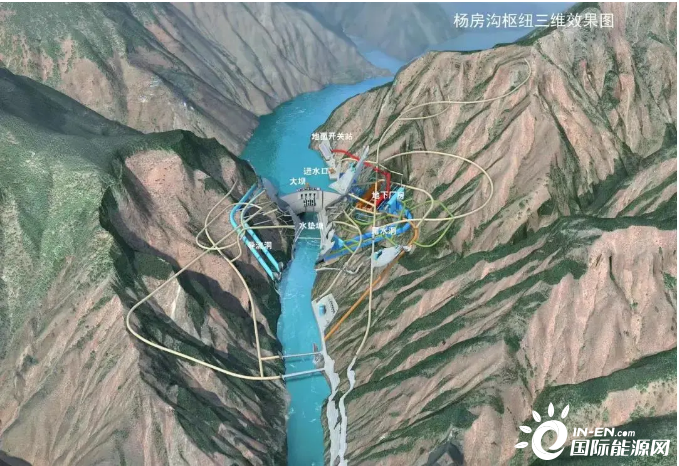

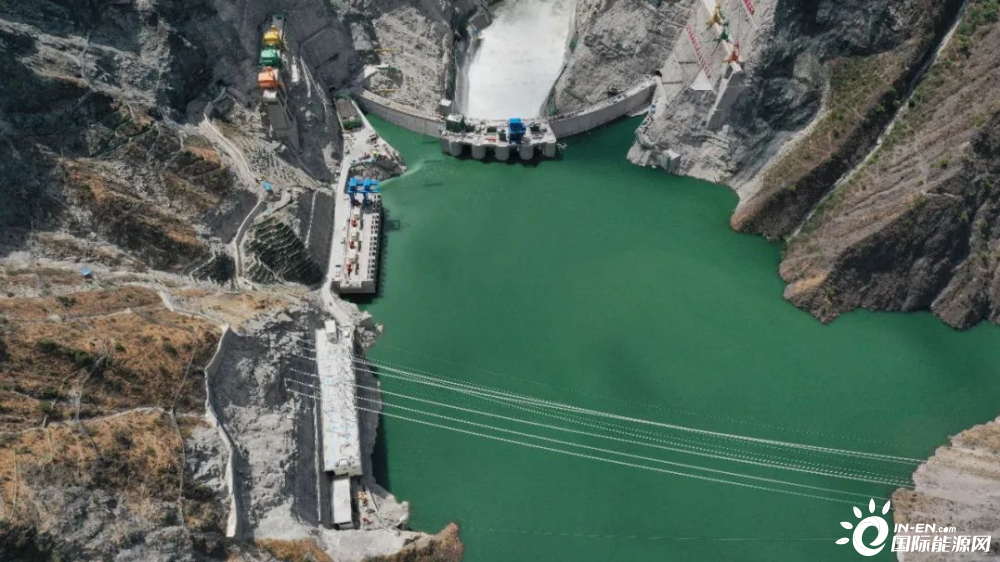

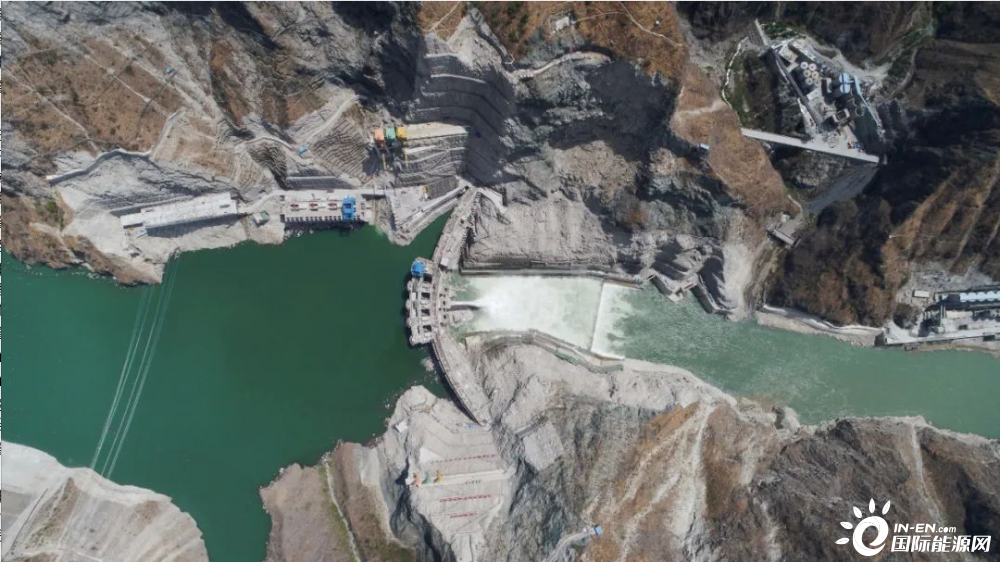

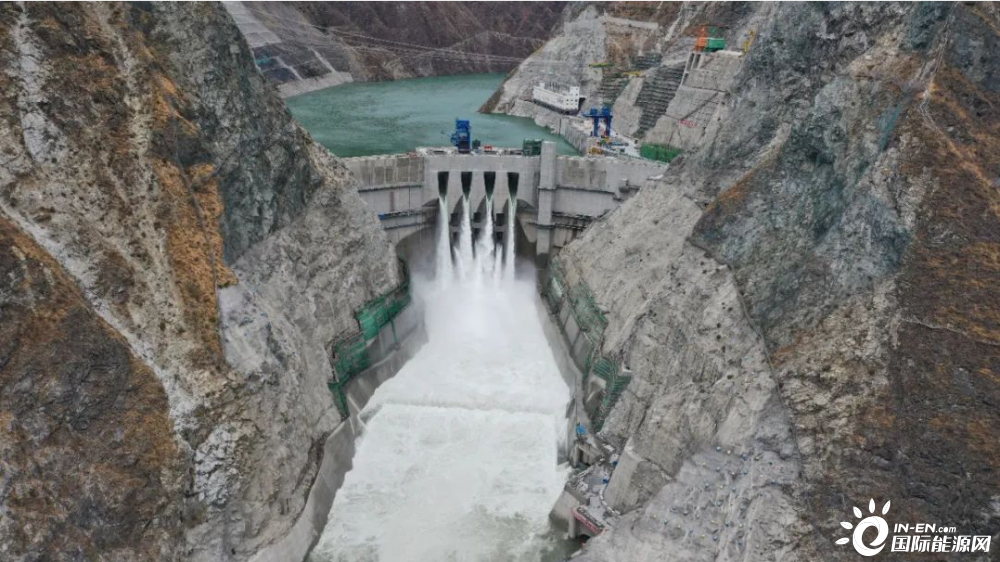

▲航拍杨房沟水电站

除此之外,项目还首次提出有效解决从“物理实体电厂”到“数字孪生电厂”数据信息损失问题的整体移交方案,实现了国内水电行业首个工程档案的数字化、自动化、实时整体移交。

百年岁月,初心不改

一代代电建人敢闯敢创敢干

亲身经历和见证雅砻江的巨大变化

旧貌新颜,恍然若梦

可赞美的光明前途正在走来

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
