洪都拉斯阿雷纳水电站大坝碾压混凝土全部浇筑完成

日期:2021-06-16    来源:水电十一局  作者:朱德帅 蔡昌菊 余雷

国际电力网

2021
06/16
09:58
文章二维码

手机扫码看资讯

关键词: 水电站 水力发电机组 阿雷纳水电站

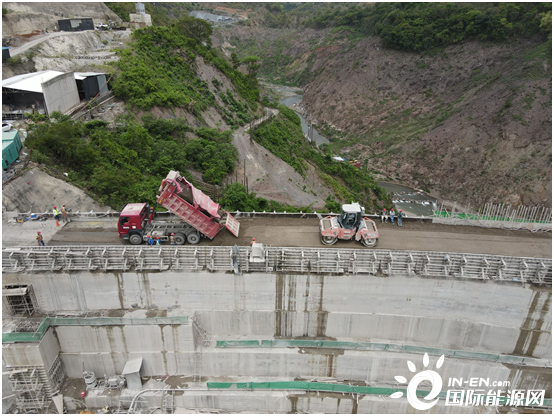

当地时间6月13日,随着右岸8号挡水坝段最后一车碾压混凝土摊铺碾压完成,洪都拉斯阿雷纳水电站大坝24.2万立方米碾压混凝土全部浇筑完成,较原施工计划提前一个月时间,为实现大坝全线到顶节点目标奠定了坚实的基础。

阿雷纳水电站大坝为碾压混凝土单曲拱坝,坝顶高程325米,坝轴线长273米,最大坝高100米,最大底宽30.8米,碾压混凝土总量约24.2万方。作为洪都拉斯首座百米级碾压混凝土坝,自2019年10月5日首仓碾压混凝土开盘浇筑以来,项目部克服疫情形势严峻、连续两次高级别飓风灾害、雨季施工、现场人员不足等多重不利因素,顺利实现大坝碾压混凝土浇筑完成这一重大里程碑目标。

在碾压混凝土浇筑过程中,项目根据现场地形、高程采用自卸车直接入仓、溜槽输送等多种混凝土入仓手段。为保证碾压混凝土质量,项目通过现场测定VC值控制碾压混凝土的干湿度,采用VeBe仪测定碾压混凝土稠度,合理控制配合比。碾压过程中用核子密度仪测定摊铺料的湿密度和压实度,对碾压层的均匀性进行控制。浇筑完成后对碾压混凝土进行钻孔取芯,校核其强度、均质性、层面结合以及渗透性等。对诱导缝预制块的摆放、橡胶止水接缝处理、灌浆管路及冷却水管的布设等,进行层层检查把关,确保碾压混凝土顺利浇筑。

在水电站建设中,项目部始终坚持精细化管、标准化施工、程序化作业,秉承“诚信履约,安全履约,规范履约,优质履约”理念,严格做到防疫生产两手抓、两不误,确保了重大节点目标的完成。
