7.6亿元!福建泉州白濑水利枢纽工程建设实现首季“开门红”

日期:2021-04-07    来源:泉州市水利局、泉州市国资委、泉州水务集团

国际电力网

2021
04/07
21:10
文章二维码

手机扫码看资讯

关键词: 泉州白濑水利枢纽工程 水利枢纽工程 白濑水利枢纽

2021年,泉州市全力推进泉州白濑水利枢纽工程建设,实现首季“开门红”。

1筹资有渠道,投资有保障

截至3月底,项目通过股东资本金、发行专项债、银行贷款等形式,已筹集到位资金75.61亿元。目前累计完成工程总投资58.65亿元,占项目概算总投资142.69亿元的41.1%;2021年第一季度完成投资7.6亿元,占年度计划28亿元的27.71%,超时序计划。

2要素获审批,施工有进度

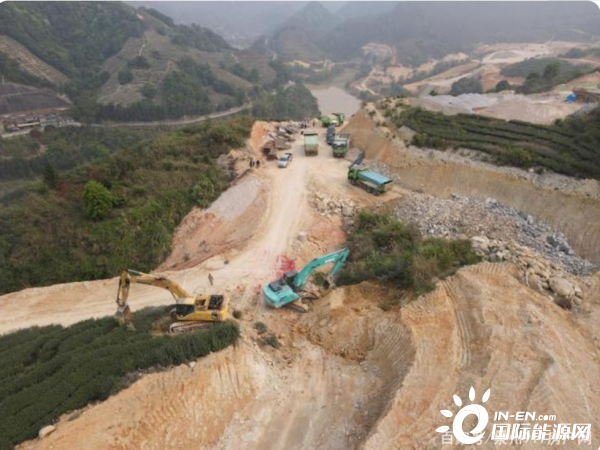

泉州白濑水利枢纽工程C2标段大坝坝基开工现场

工程主体区、铁路、公路复建及安置区用地报批已通过省自然资源厅审核,省政府近日将转报国务院;工程用林已全部获得国家林草局及省林业厅审批。工程建设正有条不紊地开展,C1标已完成投资3500万元,占总工程量的52.5%,计划7月底前完工;C2标(大坝)经过近3个月的施工准备,于3月30日开挖建设坝基工程;铁路、公路、通讯、广电等复(改)建工程已全部明确建设管理模式,陆续开工建设。

3征迁进展快,安置有保证

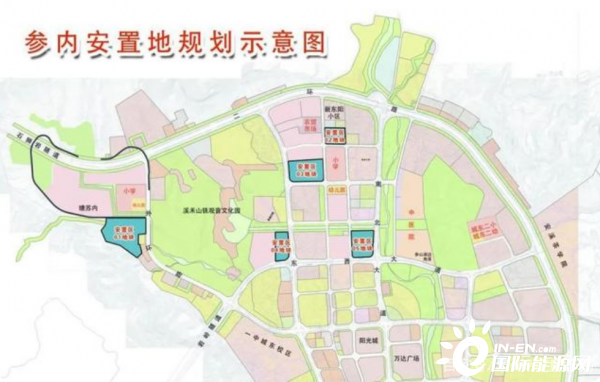

截至2021年3月底,主体工程、安置区、复建区已完成移民安置协议签订9682户,完成率99.2%;完成搬迁184户、815人,拆除房屋41900平方米。其中,安溪县参内安置区于3月9日开展征迁“百日会战”攻坚行动,仅用20天时间,即完成安置区用地范围内550座应拆房屋的评估工作,占应拆房屋599座的91.82%。在移民安置方面,安溪、永春两县已完成14个安置区公共服务设施和安置房等项目约1200亩的用地报批,并已全面启动实施移民安置工程建设工作。安溪县于2018年6月份启动实施的中小学、幼儿园、卫生院等移民安置先行工程已进入建设收尾阶段,各移民安置区(点)已全面启动、陆续开工建设。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
