新中国首座核电站|举全国之力,造就“国之光荣”

日期:2020-09-18    来源:CCTV国家记忆

国际电力网

2020
09/18
09:37
文章二维码

手机扫码看资讯

关键词: 秦山核电站 核电站 秦山核电公司 核燃料

在浙江省海盐县的秦山核电科技馆,

收藏着一块老式石英钟,

指针定格在0时15分。

这个时间点究竟有何特殊意义?

核电大会战

1981年12月27日,

国家计委、经委、国防科工委、

机械工业部、核工业部的领导聚集一堂,

给国内100多家大型制造企业分派承制任务,

号召大家共同协作,

打一场“核电大会战”。

当时,

上海第一机床厂具有全国最先进的

机械设备制造能力,

时任总工程师陈英民作为代表参会,

接到了制造堆内构件的任务。

堆内构件是核电站的关键设备之一,

这个高8.7米,

重85吨的庞然大物,

结构十分复杂,

有1.5万多个零件,

关键部位可承受的误差率比一根头发丝还小,

这对加工设备的机床要求非常高。

核电就是一丝不苟,

一丝不苟这个“丝”,

就是用于核电产品零部件上面,

都是用丝来解决尺寸。

然而,当大家看到

为加工设备特别订购的镗床时,

心都凉了半截。

摆在面前的简直就是一件出土文物,

这样的“破烂货”如何能制造高精度零件?

此时,

上海第一机床厂总工程师陈英民决定,

“自力更生,改造修复!”

经过无数个不眠夜,

技术人员排除了一个个故障,

终于在1985年改造成功!

然而,

改造镗床仅仅是困难的开始。

随后开始的生产中,

一个个拦路虎接踵而来……

制造堆内构件还要进行吊篮筒体组装,

其中难度最大的工艺叫“对中”,

它要求将零部件之间误差

控制在0.25毫米以内!

这对工作环境的要求十分苛刻,

因为稍有震动就会失败。

对中必须在

晚上12点到凌晨4点这段时间进行,

因为只有这个时段,

马路上没有车辆。

当时我们连续作战了一个星期,

印象很深。

由于没有高精尖的数控床,

工人们只能手工磨制刀具,

即便在寒冷的冬夜,

手被冻得生疮,

也只是简单用布包一下,

继续咬牙奋战。

在那场“核电大会战”中,

每一家企业都竭尽全力、攻坚克难。

功夫不负有心人,

历经近十年,

秦山核电站核岛与常规岛的

主要设备制造相继完成,

并在1990年运抵秦山核电站建设现场。

并网发电 国之光荣

1990年12月15日,

刚被任命为秦山核电公司第一副总经理、

秦山核电一厂厂长的姚启明,

带着“一年内争取发电”的军令状来到秦山。

姚启明就任后,

迅速对建设现场进行了深入的调查,

并在调整组织机构、

工程收尾与调试、

生产准备等方面做出部署。

在调试阶段,

秦山核电站实现了六个“一次成功”:

一回路水压试验一次成功

非核蒸汽冲转汽轮机一次成功

安全壳强度和密封性试验一次成功

首次核燃料装料一次成功

首次临界试验一次成功

首次并网发电试验一次成功

1991年12月14日深夜,

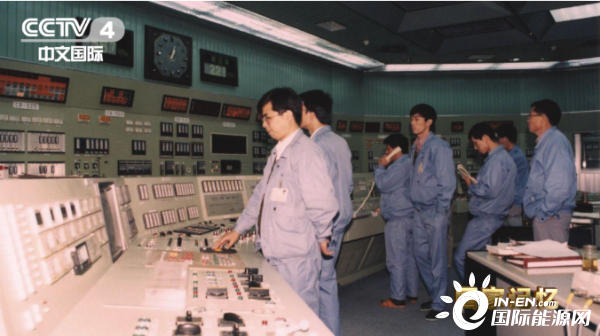

秦山核电站的主控制室里挤满了人,

然而现场却异乎寻常地安静。

墙上的石英钟滴答跳动,

历史性的一刻即将到来!

戳视频,

感受秦山核电站成功并网发电

这一激动人心的时刻↓↓↓

为纪念秦山核电站首次并网发电,

这块石英钟的指针永远停留在0时15分。

从这刻起,

华东电网有了一股可靠的电力供应源泉,

大大缓解了阻碍上海经济发展的

电力紧缺问题。

从1970年周总理的嘱托,

到1991年秦山核电站成功并网发电,

21年间,

无数设计者和建造者呕心沥血,砥砺前行!

中国成为继美国、英国、法国、

苏联、加拿大、瑞典之后,

世界上第七个能够自行设计、

自主建造核电站的国家。

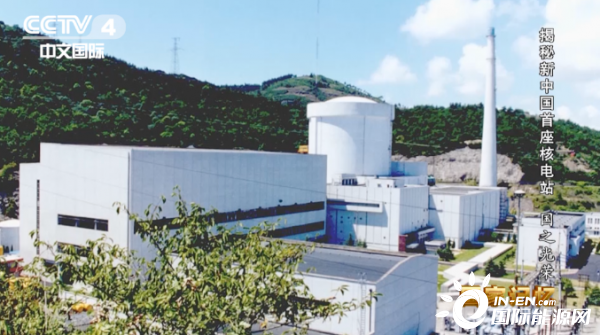

作为中国大陆第一座核电站,

秦山核电站绝不仅仅是

为华东电网增添了30万千瓦电力,

更是中国人自力更生、艰苦奋进的见证,

是国家自信与实力的体现,

是当之无愧的“国之光荣”!


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
