水电顾问公司湖北崇阳罗家山风电场首批机组成功并网发电

日期:2020-08-18    来源:水电顾问公司  作者:康腾飞

国际电力网

2020
08/18
09:25
文章二维码

手机扫码看资讯

关键词: 风电场 风力发电机 罗家山风电场

2020年8月14日,水电顾问公司罗家山风电场首批机组成功并网发电,标志着该项目取得阶段性胜利。

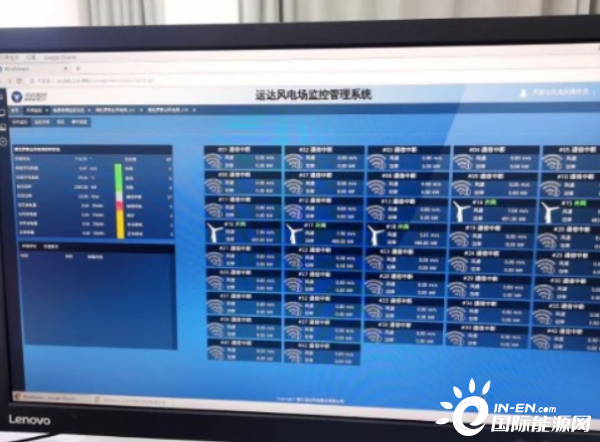

13点58分,随着总指挥一声令下,操作人员按下按钮, #15风机成功并入电网,接下来, #14、#16、#17、18#风机也依次并入电网。#2集电线路5台风机的顺利并网,标志着罗家山风电场正式投运。

罗家山风电场工程位于湖北省咸宁市崇阳县东北部,场址位于咸宁市崇阳县和赤壁市交界处。设计总装机规模为84MW,安装42台单机容量为2000kW的风力发电机组。

风电场自2019年5月正式开工建设以来,面临愈发严格的环保水保要求、全国风机抢装潮带来的设备供应压力和熟练工人紧缺等困难,加之项目处于突如其来的新冠肺炎疫情重点区域,面临恶劣的气候和山体陡峻等不利条件,且跨崇阳和赤壁两市县、附近居民持续阻工和规划调整等,外围环境特别复杂。水电顾问公司攻坚克难,坚定不移推进项目安全有序建设,各参建单位精诚协作、合力攻坚,特别是自疫情好转复工以来,项目部及全体参建者取消休假,连续5个月奋斗在一线。严格按照《风电场生产准备大纲》和设备调整流程的要求,对箱变、线路、各种保护等以及通讯设备进行细致入微检查与调试,消除了各类影响风机并网发电的不安全因素,倒送电、主设备调试、并网等均一次顺利通过。

水电顾问公司将继续督促各参建单位稳步推进工程建设,力争在最短时间内完成全部风机的早日并网,确保风电场安全、优质、经济、高效运行,努力完成水电顾问公司既定目标。
