7月8日,雄安新区首条清洁能源大通道张北—雄安1000千伏特高压输变电工程完成艰难的“最高一跨”。

“最高一跨”有多少高?

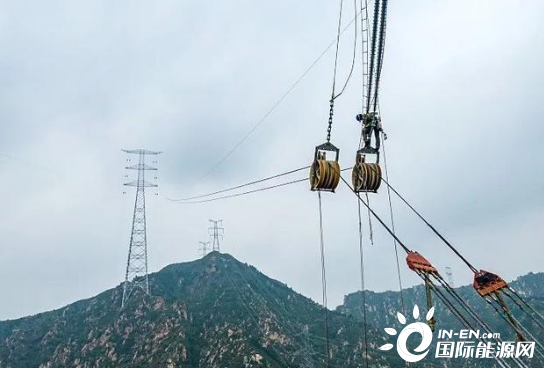

该跨越涉及的两基铁塔(4S004、4S005号塔)位于河北保定乌龙沟的群山之巅,海拔超过1000米。

两基铁塔本身更是钢铁巨人,分别高211.6米和208.6米,重量达730吨和740吨,是世界上山区特高压最高、最重的输电铁塔,也是名副其实的“塔王”。

此次跨越施工是张北—雄安工程的关键节点工程,直接决定工程贯通投运的时间。为了顺利推进工程建设进度,如期完成本次跨越施工,工程建设人员可谓用心良苦~

高塔建设有多少难?

01

上一次班太费劲

上来一干就是一整天

两座跨越塔都位于海拔1000多米的陡坡上,到塔位原本无路可走。

没有路就修路!

施工人员硬生生在陡坡上开辟了一条上山的羊肠小道,宽约半米,仅容1人通过。

遍地的碎砂石和一步之外的悬崖,让上山的路显得格外漫长。施工人员每天光爬山就需要一个半小时,登上高塔又需要一个小时。

上一次班太费时费力了!

为了最大限度节省体力、提高施工效率,施工人员每天凌晨四五点钟出发,六点前爬山抵达塔下,上塔前带好饮用水和干粮,上塔一干就是一整天。

02

架索道、搭平台

难度前所未有!

架设82条索道

人员上山都如此艰难,更不要说塔材和施工设备了。

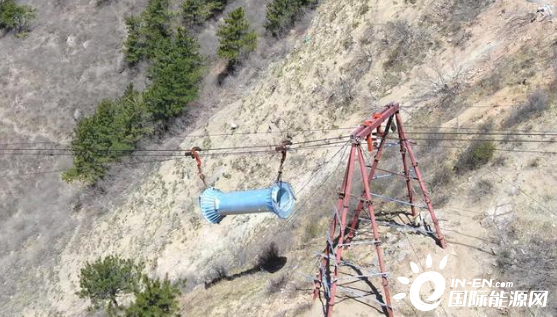

为解决运输难题,施工人员在之间架起了82条索道,有效解决了两基铁塔1400余吨塔材及200多吨单动臂抱杆的运输难题。



搭设300平方米作业平台

解决了塔材运输的难题,新的问题又出现了。

“两基塔所在的位置都是人无法站稳的60度斜坡。为了方便施工,我们花了1个月时间,硬是用4000根9米长钢管在峭壁上搭设出300平方米作业平台。”工程业主项目经理王敬德介绍,“到组塔时候,因为塔高塔重都是前所未有的,我们又首创订制了单动臂抱杆,确保了‘塔王’的组立。”

仅仅这两座铁塔1000立方米的基础开挖以及280立方米挡土墙的设置就历时近3个月。

03

清洁能源大通道

将绿色理念进行到底

作为雄安新区首条清洁能源大通道,张北—雄安1000千伏特高压交流输变电工程将为新区带来源源不断的风光能源。

工程穿越太行山区,国网河北电力将“绿色雄安”理念贯穿工程全线、施工全过程。

施工前

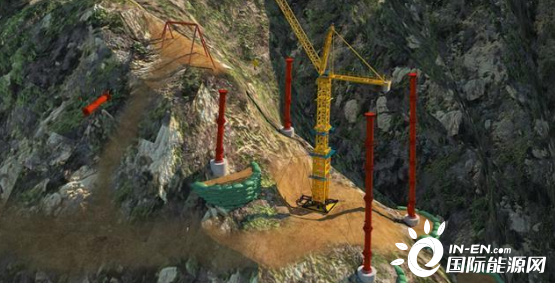

为了最大限度保护当地生态环境,4S004、4S005号跨越塔采用高跨设计。在施工作业前,建设人员制作全程三维BIM施工演示动画,保证了施工全过程安全可控能控在控,切实落实绿色施工方案。

施工中

架设的82条索道不仅有利于塔材和抱杆运输,更为重要的是,它们减少了9.5万株树木的砍伐,最大限度保持了太行山区的原始地貌。

施工后

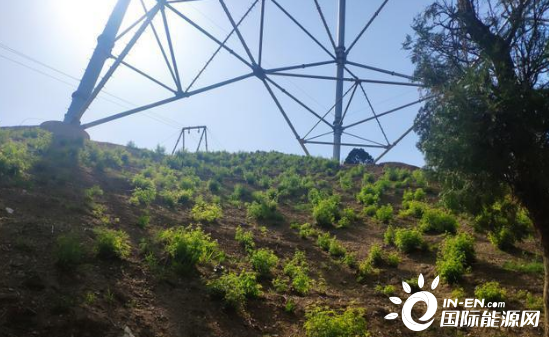

铁塔建完后,建设人员把可以长草的植生袋铺在塔基周围,从周边村落购买草籽,以条播、穴播、挖鱼鳞坑等成活率高的方式播种。

据统计,工程建设人员累计播撒2362公斤草籽,恢复1985平方米植被。

工程名片

张北—雄安1000千伏特高压输变电工程起于风光清洁能源充足的张北地区,全长319.9千米,2019年3月开工建设。

工程建成后,每年可为雄安新区输送70亿千瓦时清洁电能,为新区实现100%清洁供电创造条件。

该工程预计今年7月实现线路全线贯通,8月底投运


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
