水电十局老挝南俄3水电站大坝主体填筑施工全部完成

日期:2020-06-09    来源:水电十局  作者:李翔

国际电力网

2020
06/09
09:03
文章二维码

手机扫码看资讯

关键词: 水电站 发电站 老挝电力

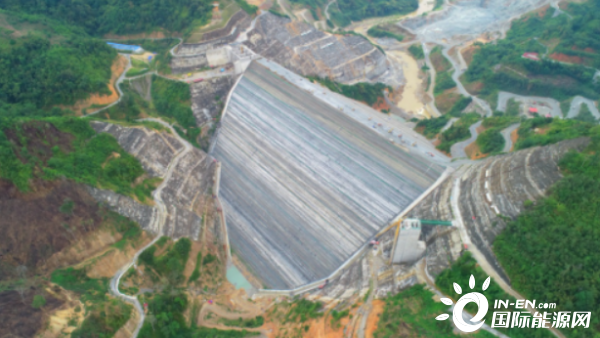

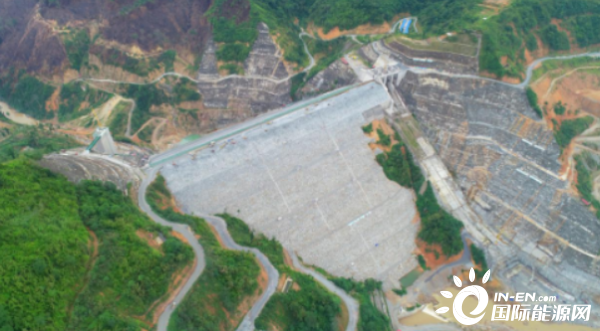

6月4日,老挝南俄3水电站面板堆石坝填筑至防浪墙底部高程724.5米,标志着大坝主体填筑施工全部完成,转入面板混凝土施工阶段,较2020年计划提前了30天,为雨季沉降稳定后开展面板混凝土施工争取了宝贵时间。

南俄3项目大坝最大坝高210.0米,坝轴线长度518.5米,坝顶宽度8.0米,总填筑量1154.57万立方米,是目前东南亚及老挝第一高面板堆石坝。通过明确现场管理分工责任,精确验算爆、装、运、平、压设备组合配置,保障设备维修、维护,实行操作手设备计件考核,根据填坝强度合理组织各上坝料生产,分区分块科学规划有序填筑等一系列措施,保证了大坝填筑强度和进度,取得了月填筑量超过100万立方米、连续5个月月填筑量超过80万立方米的优良成绩;通过运用数字化碾压信息监控系统,不断优化调整料场开挖爆破参数,严格跟踪质量检验,加强施工期变形观测等措施保障了大坝填筑质量,一次检验合格率100%,沉降变形规律优于设计预期;通过采用中、欧双重设计理念确定的抗滑桩+钢筋石笼设计方案进行坝后坡与溢洪道结合部位处理,不仅解决了工程实际难题,更是开辟了业内应用的先例,施工进度和质量均受到业主和法国ARTELIA咨询的高度评价。

今年以来,受老挝新冠肺炎疫情、登革热肆虐影响,物资采购、人员组织遇到很大困难,项目通过一手严抓疫情防控,一手积极组织安全生产,各个工作面实现了有序、可控施工。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
