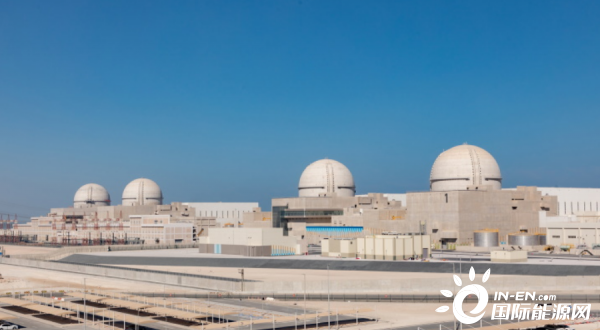

据外媒报道,阿联酋核能公司(ENEC)宣布,巴拉卡(Barakah) 4号机组的冷静水压测试已经完成。该测试结合了巴拉卡(Barakah) 前三个机组的经教训,是4号机组完成的关键一步。
冷静水压试验涉及在反应堆主回路中以高压循环水,以验证反应堆冷却剂系统及相关高压系统的焊缝,接头,管道和组件。在测试之前,用水冲洗巴拉卡(Barakah) 4号机组的核蒸汽供应系统,并安装了反应堆压力容器盖和反应堆冷却剂泵密封件。测试涉及将设备系统内部的压力增加到比正常工作压力高25%的水平。
ENEC首席执行官Mohamed Al Hammadi表示,阿联酋对新型冠状病毒肺炎防控“果断和积极的”反应,以及公司员工的快速行动,使冷测试能够按照最高的安全、质量标准完成。
这四个机组的整体施工已完成94%以上。4号机组的完成率超过84%,3号机组的完成率超过92%,2号机组的完成率超过95%。巴拉卡(Barakah) 1号机组的建设已于2018年完成。ENEC表示,反应堆的启动工作目前处于最后阶段。全面运营后,巴拉卡的四个机组将满足阿联酋电力需求的25%。
