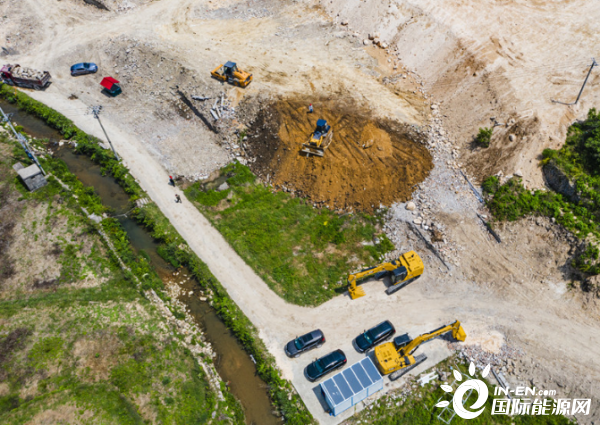

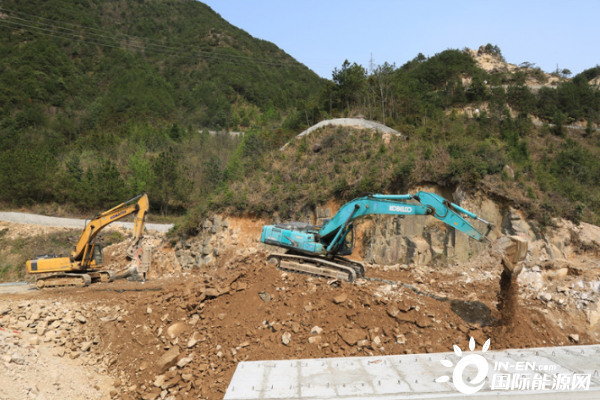

近日,缙蓄电站主体工程土建及金属结构安装标(C1标)进场施工,挖掘机、推土机、压路机等80多台机械在不停地进行挖土、场平等作业,各类装载车来回运输,现场如火如荼,工程建设者们抓住当前天气晴好有利时机,抢抓施工进度。
缙蓄电站土建及金属结构安装标(C1标)承建的主要建筑物分为上水库工程、下水库工程、输水系统、地下厂房及开关站工程、场内主要交通工程、建筑与装修工程等施工项目。

中水十四局技术负责人表示,疫情影响了原有的施工计划,为保证工程快速推进,项目部在保证人员健康前提下,统筹兼顾,严格施工工序,对工人进行入场教育培训,增强工人素质,抓好每一个细节,把好每一个关口,抓好安全质量管控,加快施工生产步伐,高标准、高质量、高效率,按计划逐步推进。全力以赴抓进度,确保年度计划完成。

浙江缙云抽水蓄能有限公司工程部技术人员介绍,缙蓄电站主体工程土建及金属结构安装标(C1标)前期项目工作面已经铺开,首批开工工程施工方案已经制订。目前,上库营地场坪已基本完成,停车场场坪正在填筑、平整及碾压,计划板房基础混凝土圈梁浇筑及板房安装;混凝土拌和系统便道正在挖填施工,场坪正在清表。下库营地挖填已完成,截水沟已完成160m,场坪便道正在硬化路面……

C1标的工程,工程规模大,施工项目多,管理要求高。在指挥部、相关乡镇、业主单位、施工单位的齐心协力下,C1标正按计划进度有序推进。
