5月4日至5月12日,中国能建天津电建承建的伊拉克米桑联合循环电站连续9天奋战,接连攻克难关完成重要工程节点。

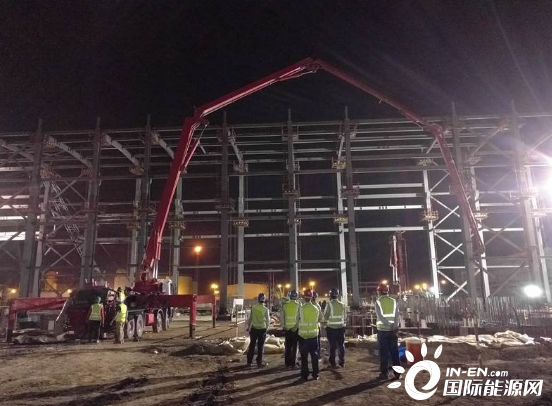

5月4日,全场综合管架164根灌注桩全部施工完成;5月9日,集控楼9.46米层混凝土浇筑,梁、板、柱一次浇筑完成;5月12日,2号燃机基础大体积混凝土施工完成。
米桑联合循环项目部克服当地疫情带来的人员紧缺、材料短缺等困难,合理策划方案,稳妥有序推进项目履约,为下一步安装工程的开展打下了良好基础。
日期:2020-05-19 来源:天津电建 作者:魏嵩
关键词: 中国能建 天津电建 伊拉克米桑联合循环电站
