2020年3月,“华龙一号”全球首堆示范工程福清5号机组非能动堆腔注水箱水密封试验合格。至此,“华龙一号”首堆不锈钢水池水密封试验全部合格,不锈钢覆面安装工程全面进入施工收尾阶段,为“华龙一号”全球首堆示范工程福清5号机组装料等一级里程碑节点实现创造条件。
“3年4个月”
“华龙一号”首堆不锈钢水池自2016年12月开始安装,在工程总承包方中国核电工程有限公司统筹组织下,在华龙大团队的共同努力下,历时3年4个月,不锈钢覆面施工专项组强化执行力、优化施工逻辑,不锈钢覆面施工过程中的难题一一解决,最终完成了“华龙一号”首堆不锈钢覆面的施工工作,向着“华龙一号”并网发电的目标更近一步。

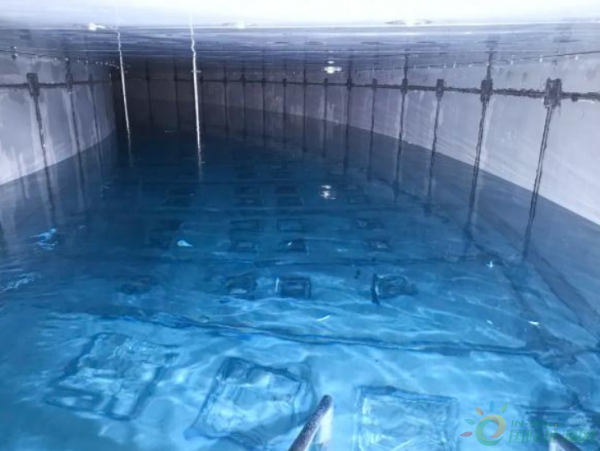

燃料厂房不锈钢水池

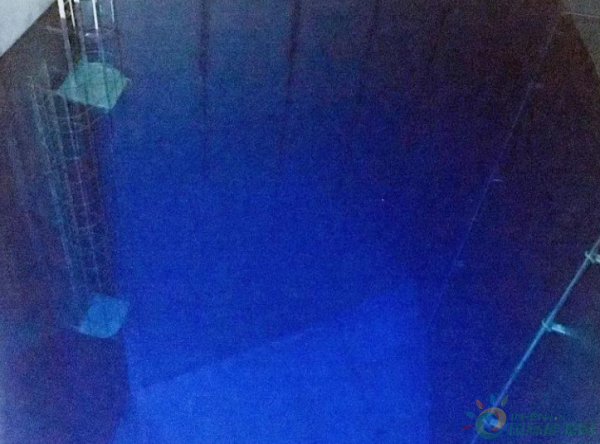

内置换料水箱

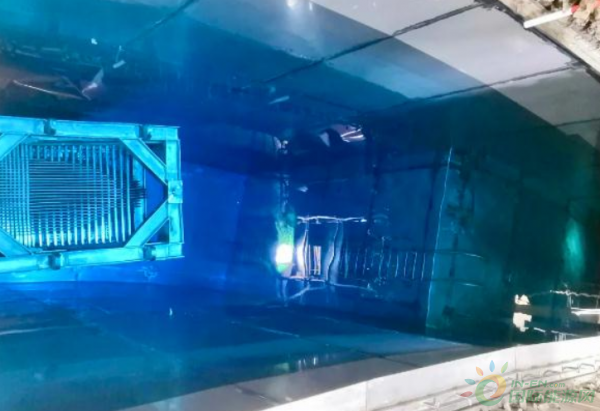

非能动堆腔注水箱

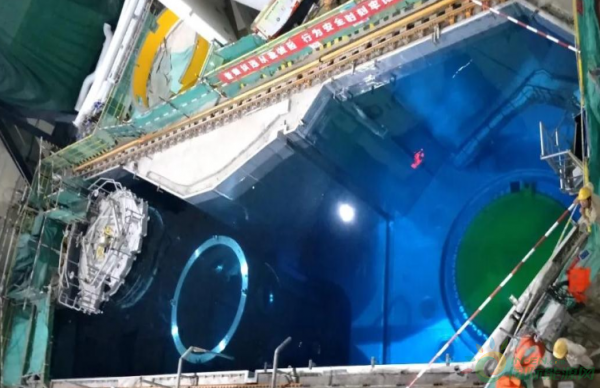

堆腔水池

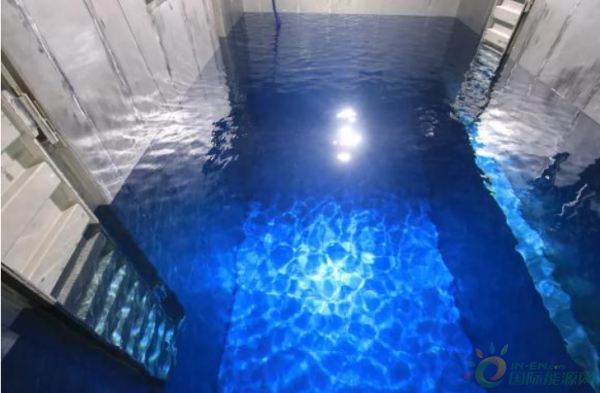

非能动热量导出水池
“华龙一号”不锈钢水池与M310堆型大不同,在M310堆型原有堆腔水池、燃料厂房不锈钢水池两大水池的基础上,“华龙一号”新增4大水池:内置换料水箱、辅助给水箱、非能动热量导出水池、非能动堆腔注水箱。
其中“华龙一号”堆腔水池设计比M310堆型的容积大,堆腔水闸门重量是M310堆型的两倍多。
“华龙一号”单机组不锈钢水池的焊接量是M310堆型约6倍,探伤量是M310堆型约15倍。
此外,设计在核岛区域还增加了26个不锈钢覆面疏水坑,以及8个中放废液贮槽房间的不锈钢覆面安装工程。
这些优化意味着“华龙一号”首堆不锈钢水池工作量陡然倍增,大大增加了施工周期和难度,因此优化施工、提高工效、勇于创新是贯穿“华龙一号”首堆不锈钢水池施工的永恒主题。
CNPE专项管理
为确保“华龙一号”首堆不锈钢水池施工有序开展,在中核工程的部署下,福清项目部组织各参建单位成立不锈钢覆面施工专项组,统筹协调不锈钢水池各项施工。
