3月19日,赞比亚下凯富峡水电站首台机组盘车工作顺利完成,上导、下导、水导、水发连轴法兰各处摆度均满足图纸规范要求,首台机组总装全面开始。

下凯富峡水电站机组设计为立式结构,盘车采用发电机单盘后连轴盘车的方式,采用人工盘车。作为机电安装的重要工序,轴线的调整直接影响机组是否能够稳定运行,是机组安装质量控制的重要指标。

为顺利实现发电目标,高质量、高标准地完成盘车工作,项目部认真贯彻落实公司疫情防控、复工复产工作精神,积极克服雨季施工不利、疫情影响人员到场暂缓等困难,精心组织施工,调配现场资源,春节期间先后顺利完成了水发连轴、转子吊装及上机架回装等系列重大节点。

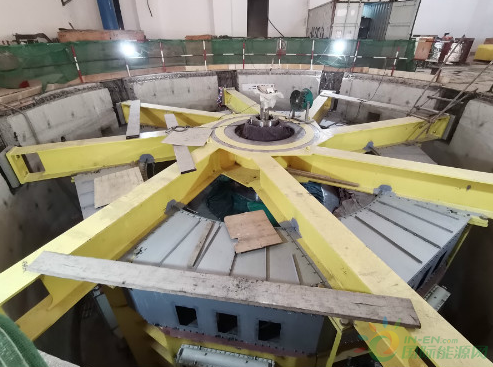

机组盘车前,提前将各轴测量部位进行八等分,盘车人员分工明确、各司其职,上下各测量部位联络通畅。在高压油顶起油泵及人力作用下,转子及主轴部位缓缓转动,盘车正式开始。历经10分钟,在业主、监理等单位共同见证下,首台机组盘车工作圆满完成,各项数据均优于规范标准,为机组总装赢得了宝贵时间。

截至目前,赞比亚下凯富峡水电站主机、辅机、电气及GIS开关站安装工作进展良好,各机组各项工作向发电目标有序推进。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
