2018年5月5日下午3点49分,田湾核电6号机组安全壳穹顶与筒体上口精准就位,穹顶吊装圆满完成,提前计划26天,标志着土建阶段主要任务圆满完成。

田湾6号机组于2016年9月7日开工建设,历时20个月完成穹顶吊装里程碑节点,是我国“十二五”期间新建核电机组的收官之作。田湾三期工程5、6号机组采用中核集团M310+改进型机组,新增一回路应急补水及安全壳临时喷淋改进、二次侧非能动冷却系统改进、安全壳及乏燃料水池事故后中长期排热系统改进、堆腔注水系统改进和非能动应急冷却高位水源改进等42项重要改进项,主要安全指标达到三代核电技术标准。

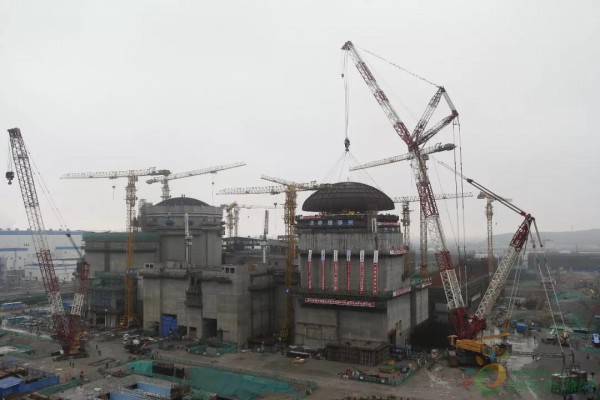

田湾6号机组反应堆穹顶及内部安装物项总重148.383吨,连同吊索具、平衡配重共计180.572吨。吊装选用额定载荷为1350吨的吊车,在不变幅、不行走的状态下,吊机起钩并经过起吊、移动、旋转、对接等一系列高精度动作,将穹顶起吊至60米后落钩、就位,一次性吊装成功,整个过程历时53分钟。

穹顶吊装是田湾6号机组建设的一级里程碑节点。按照工程安排,核岛穹顶吊装后,核电站重要的核岛主设备安装工作将在核岛内逐步展开。中国核电工程有限公司作为田湾5、6号机组的总承包方,有力保障了穹顶吊装节点的提前实现。

田湾5、6号两台百万千瓦级核电机组建成投产后相当于每年减少燃煤520万吨,可以有效减排二氧化碳、二氧化硫、氮氧化物和烟尘等污染物,显著改善区域坏境,带来可观的环境、经济和社会效益。
