铜川美鑫项目3号机组除氧器顺利吊装完成

日期:2017-01-11    来源:中国火力发电网

国际电力网

2017
01/11
10:56
文章二维码

手机扫码看资讯

关键词: 电厂 电力工程 电力

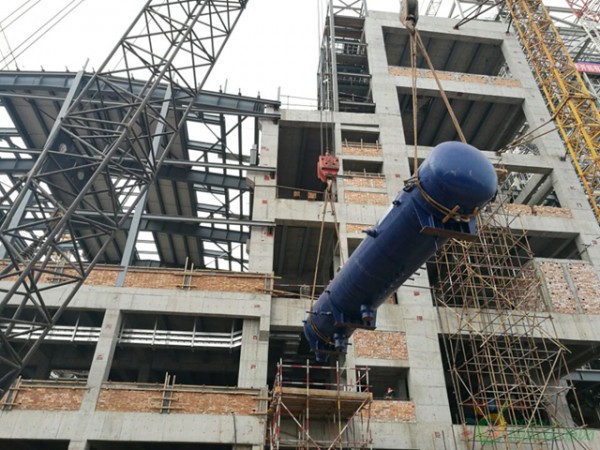

1月6日下午17:58,铜川美鑫项目3号机组除氧器顺利吊装完成,并于次日16:28一鼓作气将2号高加一并顺利吊装完成。

为了保证除氧器和高加的顺利吊装,汽机工区全体施工成员紧密部署,编制了详细的施工方案,进行了全面的安全技术交底。在正式吊装时,克服了吊装场地有限、天气条件恶劣等一系列不利的外在因素,顺利完成了这一重要节点的施工计划,为年后的施工工作奠定了坚实的基础。整个吊装过程平稳、安全、高效,得到了业主和监理的一致好评。

据悉,该除氧器直径3900mm,长度18378mm,重量64t,2 号高加56t,由350t履带吊和150t履带吊配合工作,完成吊装。
