华龙示范工程福核6号反应堆厂房钢衬里模块二吊装就位

日期:2016-08-10    来源:中国核工业集团公司

国际电力网

2016
08/10
11:09
文章二维码

手机扫码看资讯

关键词: 福清核电 华龙一号 核电机组 核电项目

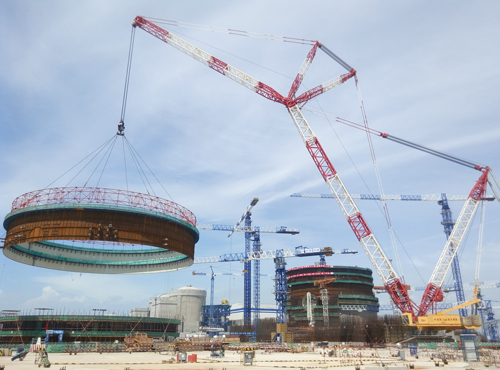

8月3日,华龙一号示范工程福清核电6号机组反应堆厂房钢衬里模块二吊装就位。

福清核电6号机组反应堆厂房钢衬里模块二施工是在5号机组以及6号机组模块一良好施工经验基础上,对施工方案进一步优化完善、强化了管理流程,相对5号机组,6号机组反应堆厂房钢衬里模块二所有56个贯穿件套筒均安装完成,模块二拼装比计划提前5天,模块二吊装比计划提前10天完成。
